Модернизация Томь-Усинской ГРЭС
Проект модернизации Томь-Усинской ГРЭС включает в себя замену четырех турбогенераторов, строительство трех новых градирен для организации замкнутого цикла технического водоснабжения, а также увеличение ёмкости золоотвала.
Мероприятия
|
Проекты на станции
|
Сроки
|
Модернизируемая мощность, МВт
|
Характеристики
|
|

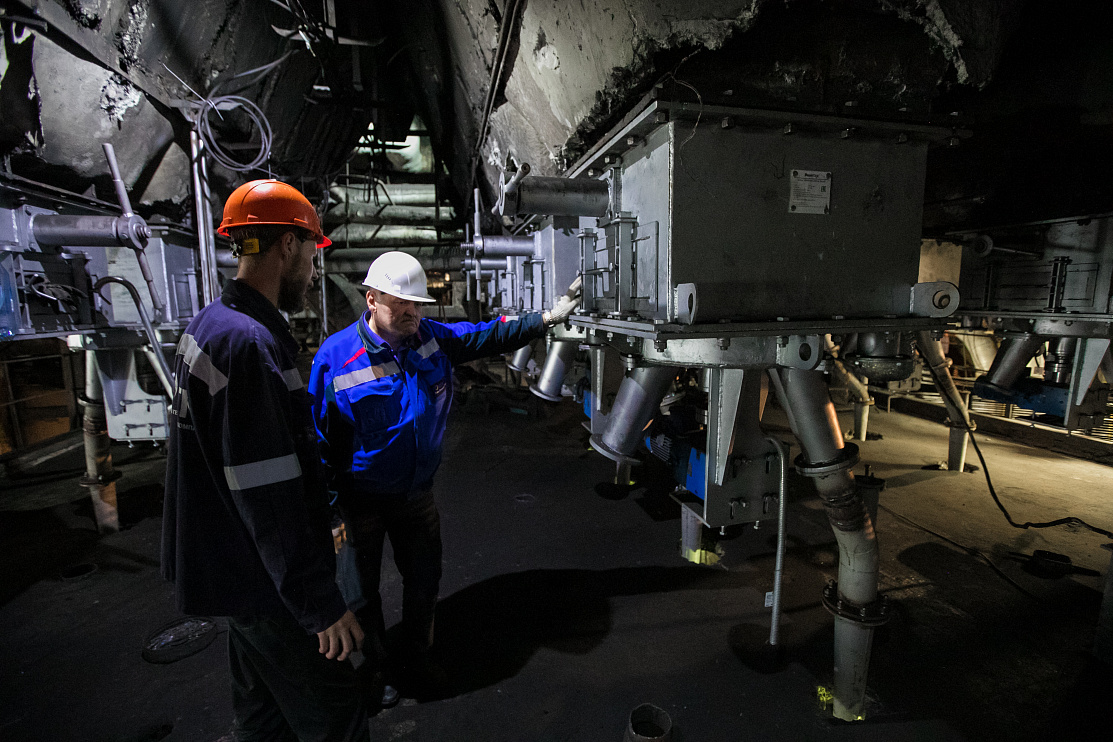

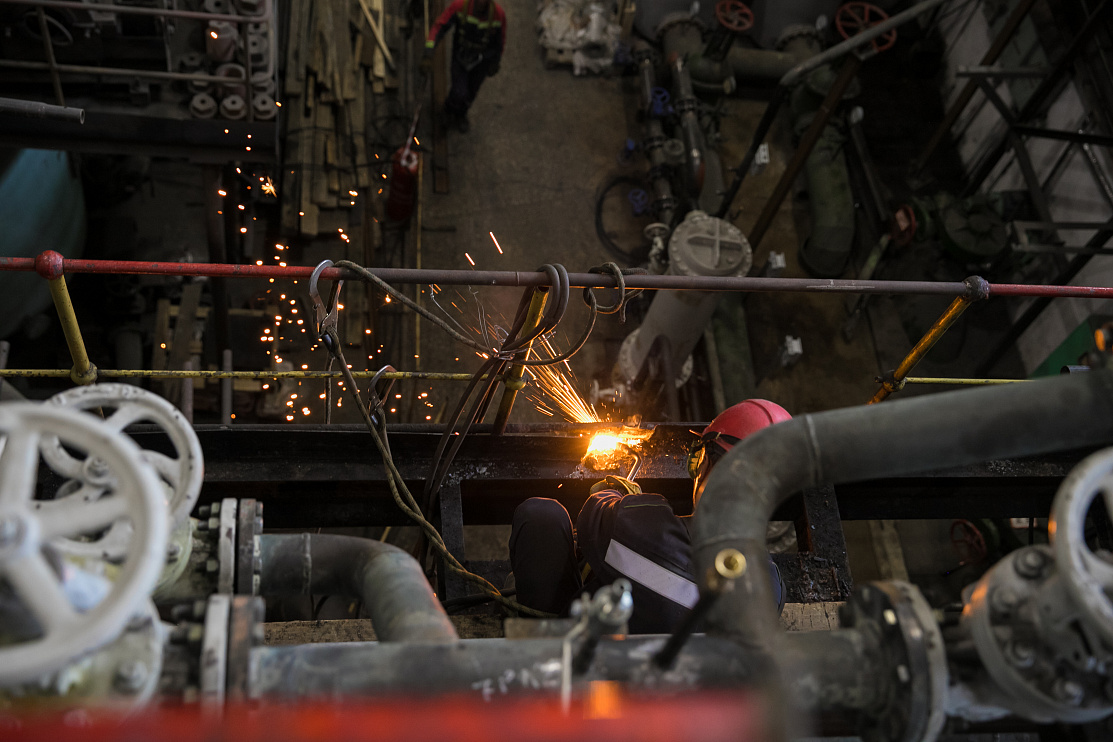

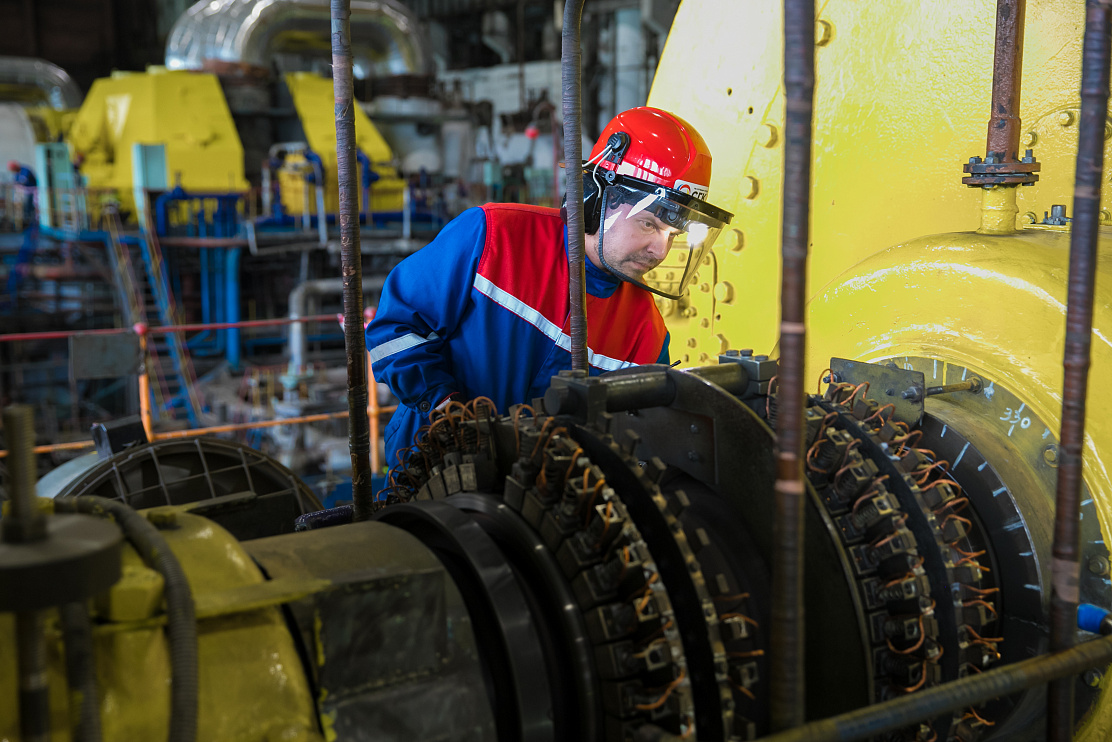

Модернизация энергоблока №7
|
Июль 2021 - январь 2023
|
200
|
ТВФ-225-2УЗ мощностью 225 МВт
|
|
Модернизация энергоблока №6
|
Июль 2023 - январь 2025
|
200
|
|
|
Модернизация энергоблока №9
|
Июнь 2024 - декабрь 2025
|
200
|
|
|
Модернизация энергоблока №8
|
Февраль 2025 - май 2026
|
200
|
|

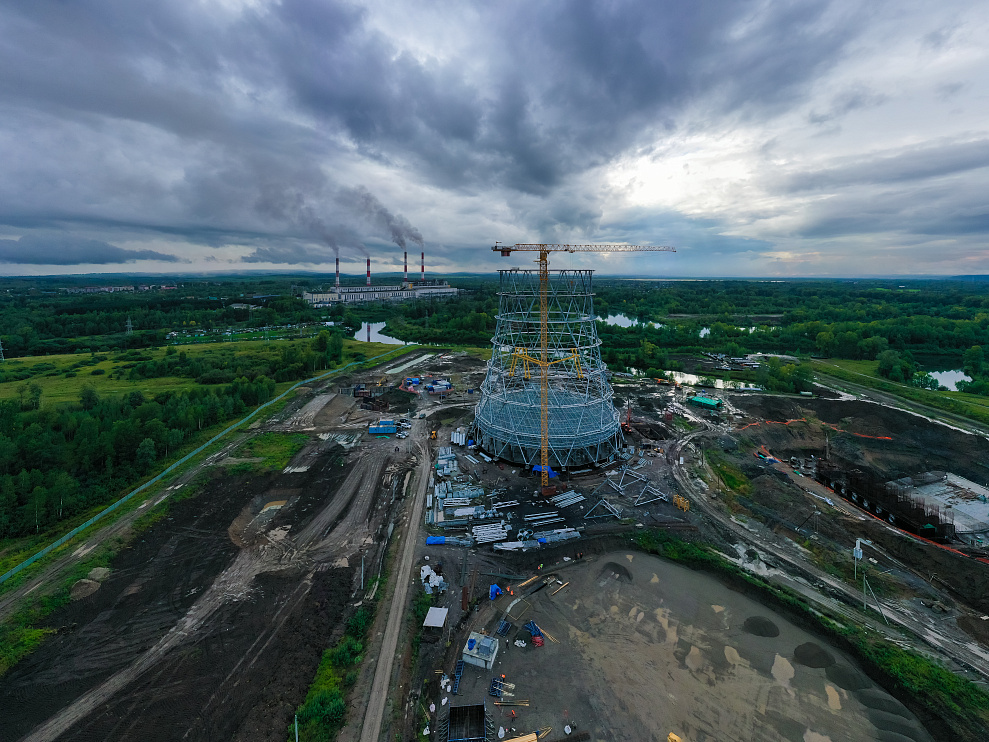

На станции будут построены три градирни высотой 88 метров и диаметром 70 метров, циркуляционная насосная станция, система водоканалов.
Градирни планируется возводить поочередно. Первая очередь будет построена к июлю 2023 года, вторая — к июлю 2024 года, третья — к июлю 2025 года.
Будет наращён третий ярус северной секции золоотвала №2 Томь-Усинской ГРЭС — для складирования золошлаков от работы энергоблока №7, 6, 8, 9.
